外墙面砖空鼓脱落的维修手艺计划

2019-09-05 作者:顾海龙 浏览数:

近年来,随着修建外墙粘贴面砖的普遍接纳,修建外墙面砖粘接剂空鼓脱落征象也经常爆发。本文针对以下红外热成像仪所检测的图片所展现的空鼓问题,提出手艺计划。

尊龙凯时·(中国区)官方网站

尊龙凯时·(中国区)官方网站

尊龙凯时·(中国区)官方网站

尊龙凯时·(中国区)官方网站

尊龙凯时·(中国区)官方网站

现场外墙脱落层面均在面砖粘接层

尊龙凯时·(中国区)官方网站

维修手艺计划:

外墙吊篮装置完成后将外墙面砖整体根除至保温抗裂层;

检查外墙保温层的空鼓情形,并且将空鼓部位举行标识标注;

将保温层空鼓部位外扩切割根除,直至墙体粉刷层;

根除部位下层整理,并且滚涂PMC-500多功效界面剂;

将根除部位接纳聚合物砂浆修补平整;

外墙整体墙面打磨、整理,滚涂PMC-500多功效界面剂;

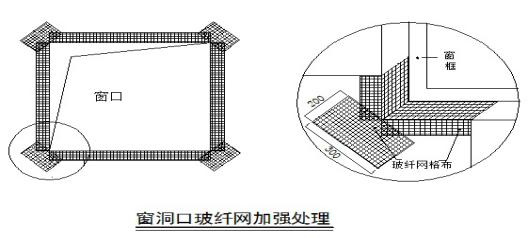

窗边抗裂增强处置惩罚,接纳BC101-25外保温系统抹面胶浆复合卧牛山耐碱玻纤网格布;

尊龙凯时·(中国区)官方网站

外墙通体部分一定高度设置一道温度变形缝,开设矩形槽,槽内嵌填MS202改性硅酮密封胶;

窗框周围建议开设矩形槽,槽内嵌填YS-203单组份MS改性硅酮密封胶(由于外墙窗受风压影响,窗一直是动态的,以是建议窗框周围接纳开槽密封工艺举行耐疲劳性柔性毗连);

外墙整体墙面批刮首道批刮WM-101单组份聚合物防水砂浆,在第一遍防水砂浆批刮时在中心压入卧牛山耐碱玻纤网格布,耐碱玻璃纤网格布搭接,防水砂浆应完全笼罩玻璃纤维网格布。待第一遍防水砂浆干燥后墙面设置加固铆钉。再批刮第二遍防水砂浆,用大铁板拉平确保墙面平整。防水砂浆层均上翻女儿墙顶面收口;

在完成外墙面整体找平、防水抗裂处置惩罚后在抗裂层外貌直接涂刷961德爱威抗碱底漆;

待底漆施工完毕,干燥后直接滚涂364 德堡龙硅复合万能漆装饰涂层;

饰面层施工完毕后,窗框与墙体毗连部位周围打YS-203单组份MS改性硅酮密封胶。
